智龙集团5月份工程简报
发布时间:2022-06-05
  |
阅读量:
字号:
A+ A- A

邯郸

峰峰·龙公馆

峰峰·龙公馆项目位于邯郸市峰峰矿区滏新大街以西、滏临大街以东、新民路以南、南环路以北;建设用地面积133557平方米,13栋18层、1栋16层、1栋11层住宅楼和幼儿园以及小学;地上面积287921平方米,地下车库面积109979平方米,总面积为397900平方米。

该工程施工总承包单位为纵揽建设发展有限公司,监理单位为方舟工程管理有限公司。

(疫情防控 复工复产保经济)

智龙集团5月份工程简报(图1)

智龙集团5月份工程简报(图2)

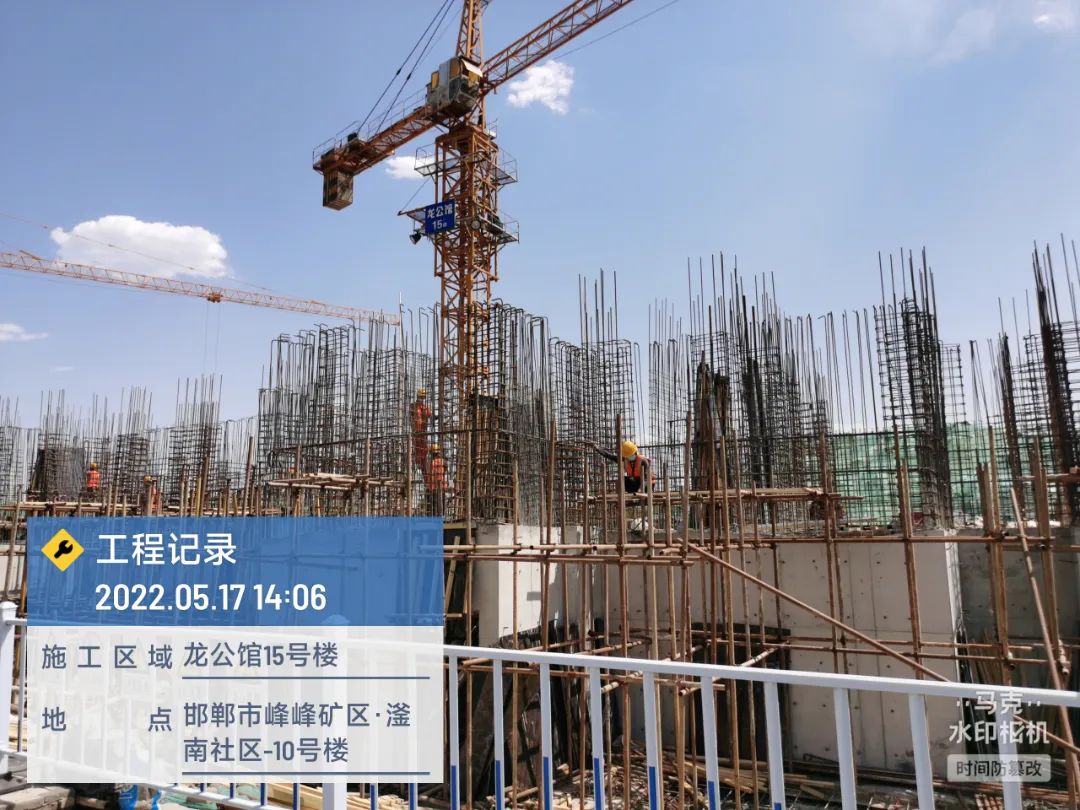

15#楼负一层正在墙柱绑钢筋

智龙集团5月份工程简报(图3)

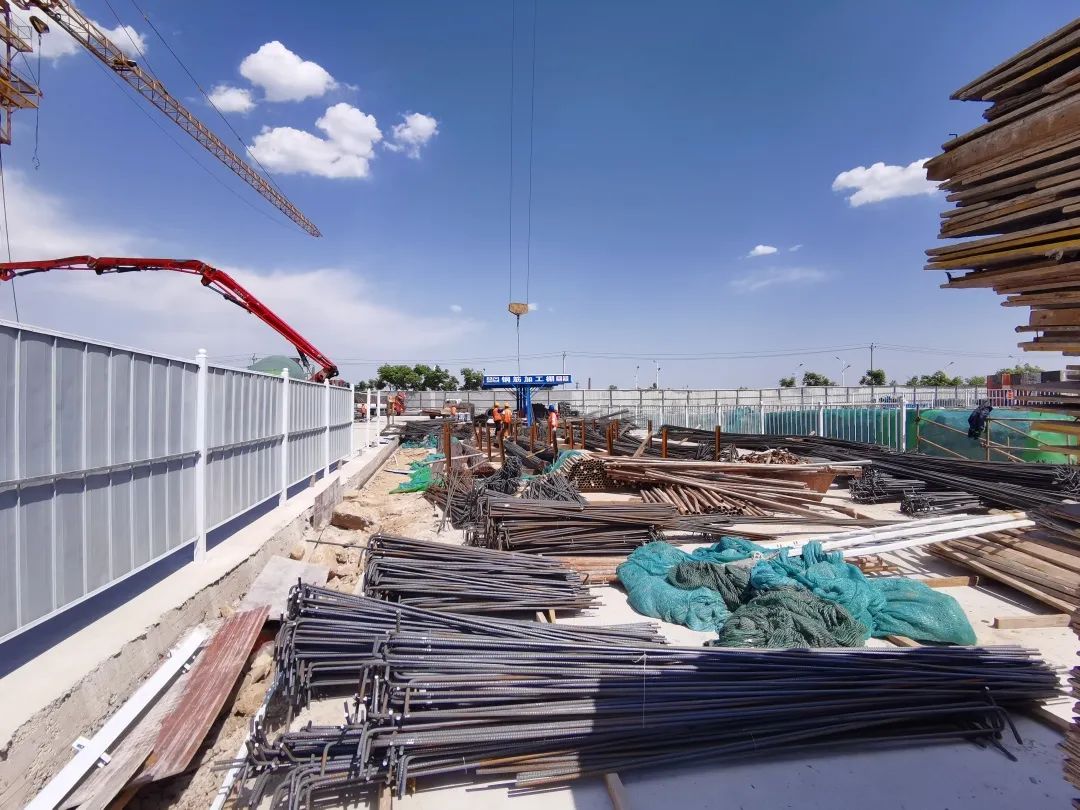

16#楼负二层墙柱配模板

智龙集团5月份工程简报(图4)

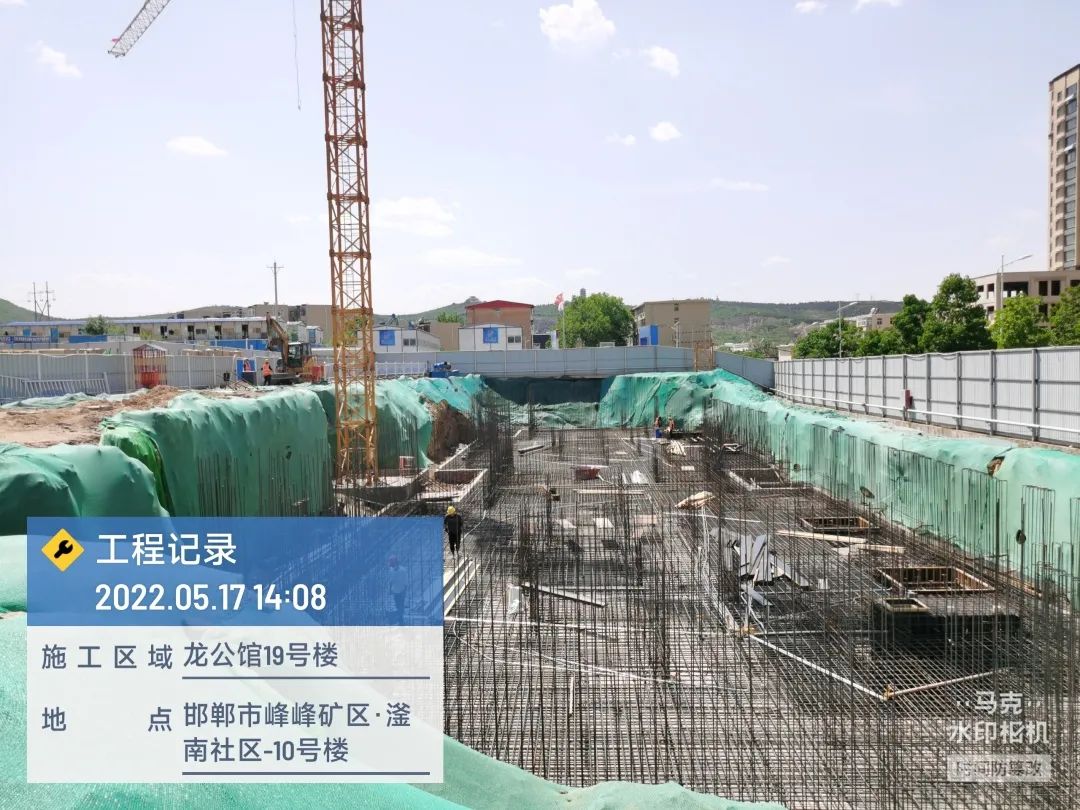

17#楼正在放筏板线

智龙集团5月份工程简报(图5)

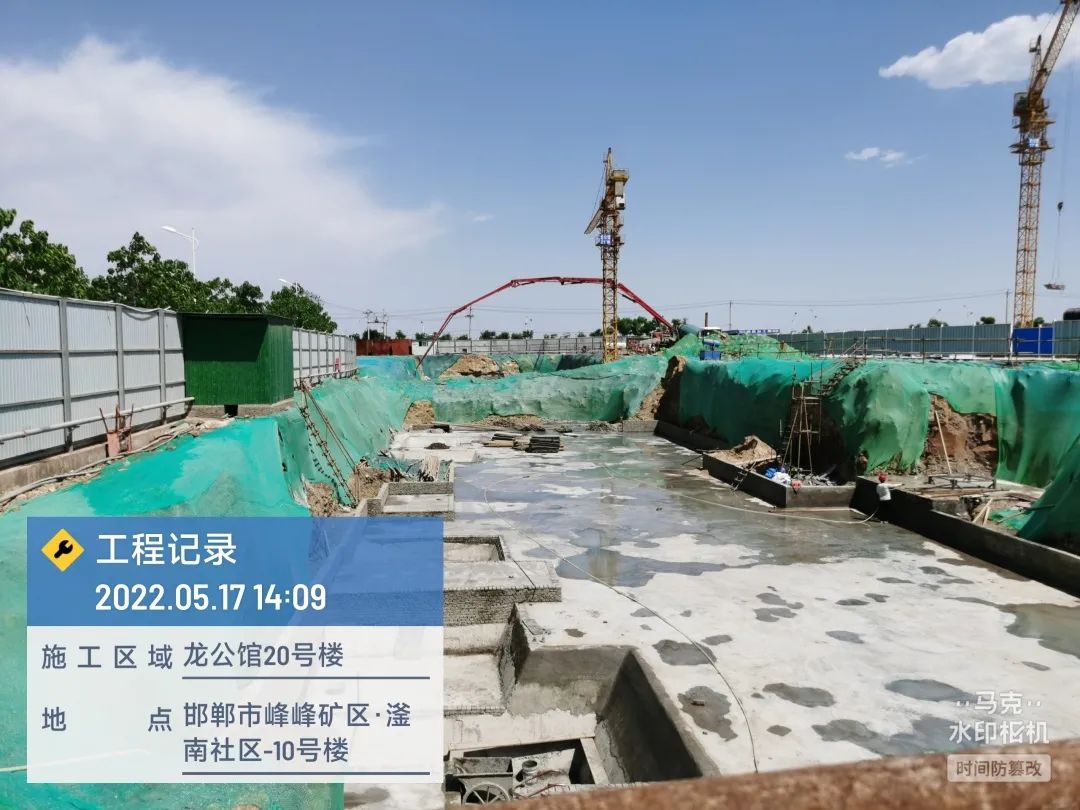

19#楼正在安装筏板止水钢板

智龙集团5月份工程简报(图6)

20#楼抹垫层八字角,准备做防水

智龙集团5月份工程简报(图7)

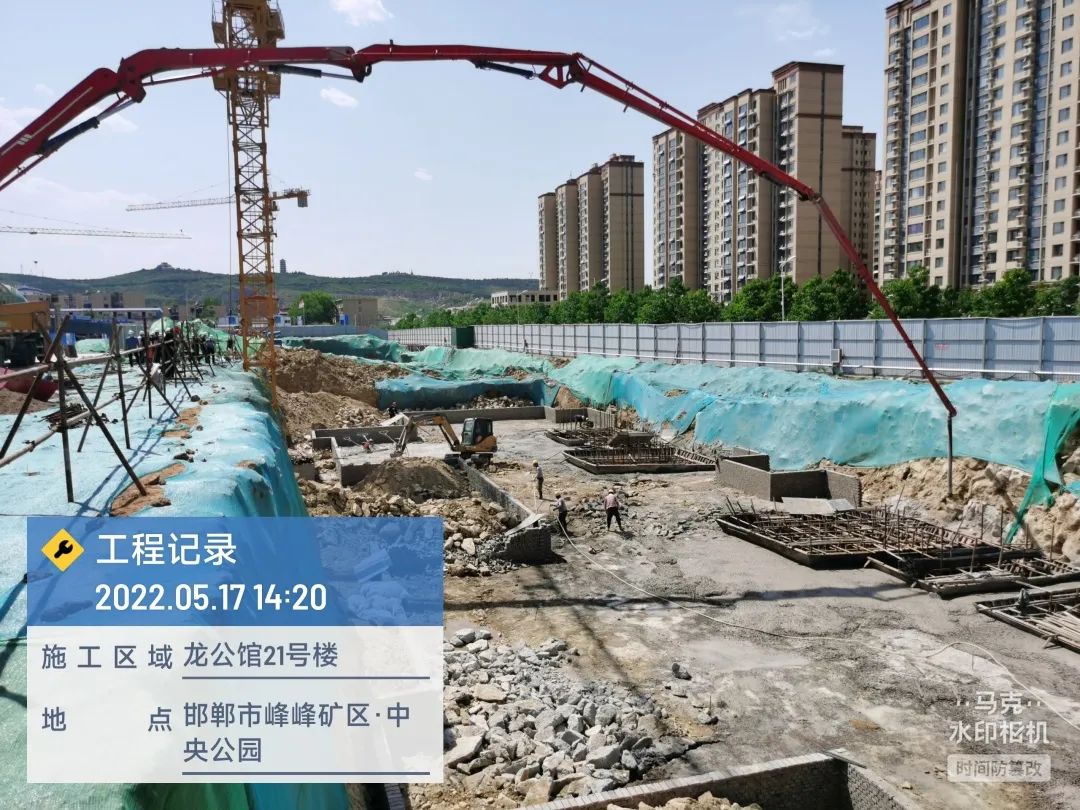

21#楼抹垫层八字角,准备做防水

智龙集团5月份工程简报(图8)

智龙集团5月份工程简报(图9)

项目现场物料

质量控制

上月现场质量总体可控,验收记录及时齐全,质量问题均能及时整改,同时,我司工程部和监理每周均组织对现场质量、安全文明进行检查,项目严抓质量技术交底,针对各分项工程特点,提前理清质量管控要点,不定期组织对各单位现场质量技术管理人员进行专业考核,奖优罚劣。

每周三小检查,每周五大检查,确保质量管理工作事前有交底,过程有监管,事后有总结,保证工程质量稳步有升。目前项目施工质量整体情况良好。

安全文明施工

严格执行工人安全教育制度,新进场工人均有接受进场安全教育,特种作业人员均持证上岗,每日召开班前安全交底会,每周召开1次安全教育会。实施常态化安全检查,每周组织1次安全专项检查。截止目前项目未发生施工安全事故,施工安全管理总体可控。

疫情期间,项目严格遵守疫情防控相关规定,工人进场必须先验证健康码、行程卡及核酸证明,同时要求工人积极接种疫苗,疫情防控工作得到区住建局肯定。

智龙集团5月份工程简报(图10)

集团董事长、总经理携公司有关领导对项目现场进行视察

智龙集团5月份工程简报(图11)

随后,在项目部会议室召开了临时座谈会,项目部各负责人对工程进度、安全、质量、技术以及现阶段存在的问题进行了汇报。

最后,董事长及总经理对现阶段提出了几点要求:

1、根据制定的方案合理组织施工,提高效率。

2、狠抓质量与安全,提高项目整体水平。

3、做好人员配置工作。

4、文明施工要严格达标。

5、当前疫情防控任务仍然繁重,我们要紧密配合政府防控措施及要求,统筹推进各项施工环节。
